翻轉高雄港競爭力 港務公司續推貨櫃中心改建
記者 | 吳進仁 高雄報導
發布時間:2024/03/08 | 16:16
Advertising Advertising

高雄港第七貨櫃中心於112年5月正式啟用,預估未來每年最高可以處理650萬TEU貨櫃量,港務公司抓緊時機,進一步改建高雄港三、五貨櫃中心並重新整合貨櫃場地,以提升高雄港競爭力,落實永續發展目標。

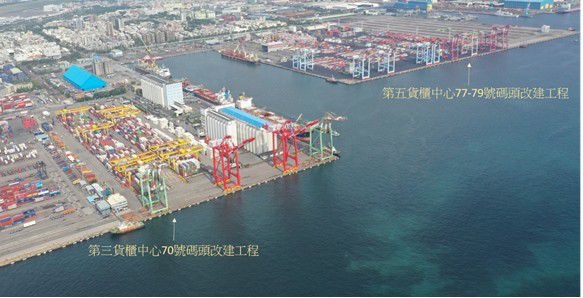

高雄港第三及第五貨櫃碼頭改建工程工址。  圖片來源:港務公司
高雄港第三及第五貨櫃碼頭改建工程工址。      圖片來源:港務公司

全球貨櫃輪持續朝向大型化發展,貨櫃航商積極擴充巨型貨櫃輪船、集貨能力及提昇運能,現有貨櫃碼頭之設計水深、繫靠設施及軌道強度等已無法滿足未來發展需求,故港務公司除了興建第七貨櫃中心之外,另斥資44.69億元辦理既有第三貨櫃中心及第五貨櫃中心碼頭改建工程,斥資44.69億元,將大幅提升此二貨櫃中心之設施與營運量能。

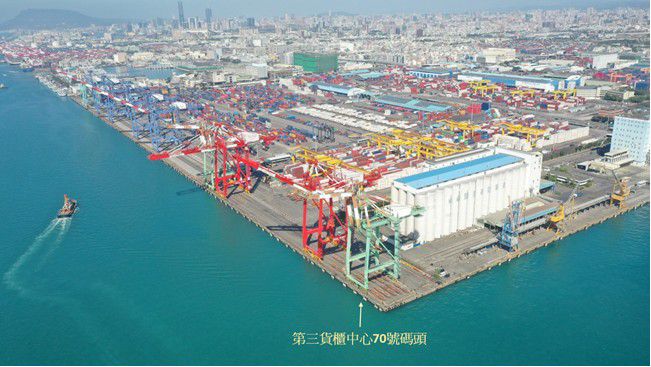

高雄港第三貨櫃碼中心70號碼頭。
高雄港第三貨櫃碼中心70號碼頭。

第三貨櫃中心70號碼頭使用水深由目前-13.5公尺改建加深至-15.2公尺,同時新建100呎之貨櫃起重機軌道與更新船舶繫靠設施;第五貨櫃中心77~79號碼頭使用水深由目前-14.5公尺改建加深為-17.0公尺,同時新建120呎之貨櫃起重機軌道與更新船舶繫靠設施,改建完成後可提供24,000TEU貨櫃船型靠泊,另為邁向綠色港灣之目標,新設岸電岸水系統,以符合全球推動淨零減碳理念及目標。本工程已於今(113)年2月21日動工,預定116年第2季完工

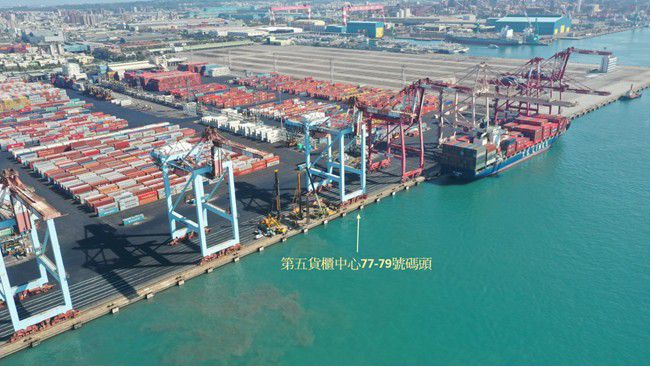

高雄港第五貨櫃碼中心77-79號碼頭。
高雄港第五貨櫃碼中心77-79號碼頭。

為兼顧櫃場營運及改建工程並行,本工程採分段進行改建施工,並與航商業者合作投資改造第五貨櫃中心(由高雄港務分公司辦理碼頭改建、業者辦理櫃場改建),完成後可提供業者投資大型船舶、現代化貨櫃裝卸及大型起重機具設備。

高雄港第三及第五貨櫃中心碼頭改建工程開工儀式。
高雄港第三及第五貨櫃中心碼頭改建工程開工儀式。

加深碼頭水深亦可創造更優質之貨運環境與經營利基,同時提升港埠營運效率,帶動航商繼續以高雄港作為營運基地,提高大型貨櫃船舶彎靠高雄港之意願,增加高雄港競爭力,邁向綠色港灣之全球化趨勢。

由高雄分公司工程處廖哲樞處長於交通部例行記者會現場說明。
由高雄分公司工程處廖哲樞處長於交通部例行記者會現場說明。
